首單 1000 件完成後,追加訂單為什麼還要 500 件起訂?
首單 1000 件完成後,追加訂單為什麼還要 500 件起訂?
理解追加單 MOQ 的真實成本邏輯,避免將「產能管理門檻」誤判為「供應商談判策略」。

首次與供應商完成一筆 1000 件的訂單後,三個月後你需要追加 200 件。你預期這應該是個簡單的補貨流程——畢竟模具已經開好,生產參數都有記錄,理論上工廠只需要「重新啟動生產線」就能交貨。但供應商回覆:「追加單最低 500 件。」
這個回應常讓採購方感到困惑。我們已經是合作過的客戶,為什麼追加訂單還有最低數量限制?是不是供應商在用 MOQ 當作談判籌碼,想逼我們多買?
實際上,這個判斷忽略了一個關鍵事實:追加單的 MOQ 不是「降低版的首單 MOQ」,而是「產能預留的最低門檻」。即使你們已經建立了合作關係,工廠在處理追加訂單時,仍然面臨一系列無法壓縮的固定成本。這些成本需要透過最低產量來攤提,否則工廠會虧損。
當你完成首單後,工廠需要決定如何處理你的專用模具與工裝。如果他們判斷你可能會追加訂單,通常會選擇保留這些設備——但保留不是免費的。模具需要佔用倉儲空間,定期維護以防生鏽或變形,並且需要標記管理以避免與其他客戶的模具混淆。這些保留成本是持續發生的,即使你三個月內都沒有下單。
追加單的 MOQ,實際上就是攤提這些保留成本的最低數量。如果你的追加訂單只有 200 件,工廠可能需要生產 3 次才能回收模具保留成本;但如果你一次訂 500 件,工廠在這一筆訂單中就能覆蓋成本並獲利。這不是關係好壞的問題,而是基本的成本結構邏輯。
更重要的是,追加訂單仍然需要「產線切換」。即使生產參數已經記錄在系統中,工廠仍需要:調出你的訂單檔案、重新校準機台、進行首件檢驗以確保品質與首單一致、調整包裝線的標籤與外箱規格。這些步驟需要時間,也需要人力,而這些都是固定成本——無論你訂 200 件還是 500 件,這些成本都一樣。
工廠的產線有「最小可排程時段」的概念。一條生產線通常以半天或一天為單位進行排程,因為頻繁切換產線會嚴重影響整體產能利用率。如果你的追加訂單只需要 2 小時就能完成,但工廠的最小排程單位是 4 小時,那麼剩餘的 2 小時就會被浪費——工廠無法在這段時間內插入其他訂單,因為模具已經上機,拆卸重裝又會產生額外成本。
這就是為什麼追加單 MOQ 500 件,可能代表「至少需要 4 小時產線時間」。工廠不是在刁難你,而是在確保這筆訂單不會造成產能浪費。如果接受 200 件的追加單,工廠實際上是在用其他客戶的利潤來補貼你的訂單,這在商業邏輯上是不可持續的。
原料採購也是一個容易被忽略的限制因素。即使是追加訂單,工廠仍需要向原料供應商採購材料。如果你的產品使用特殊規格的原料——比如客製化的顏色、特定的材質等級——原料供應商也有他們的最低供應量。工廠無法為了你的 200 件訂單,去向原料商採購「剛好夠 200 件」的材料,因為原料商可能要求最低 500 件的材料用量。
這種情況下,追加單的 MOQ 實際上是被原料供應鏈的批次限制所決定的。工廠即使願意接受你的小單,也無法從上游取得對應數量的原料。這不是工廠的談判策略,而是整個供應鏈的結構性限制。

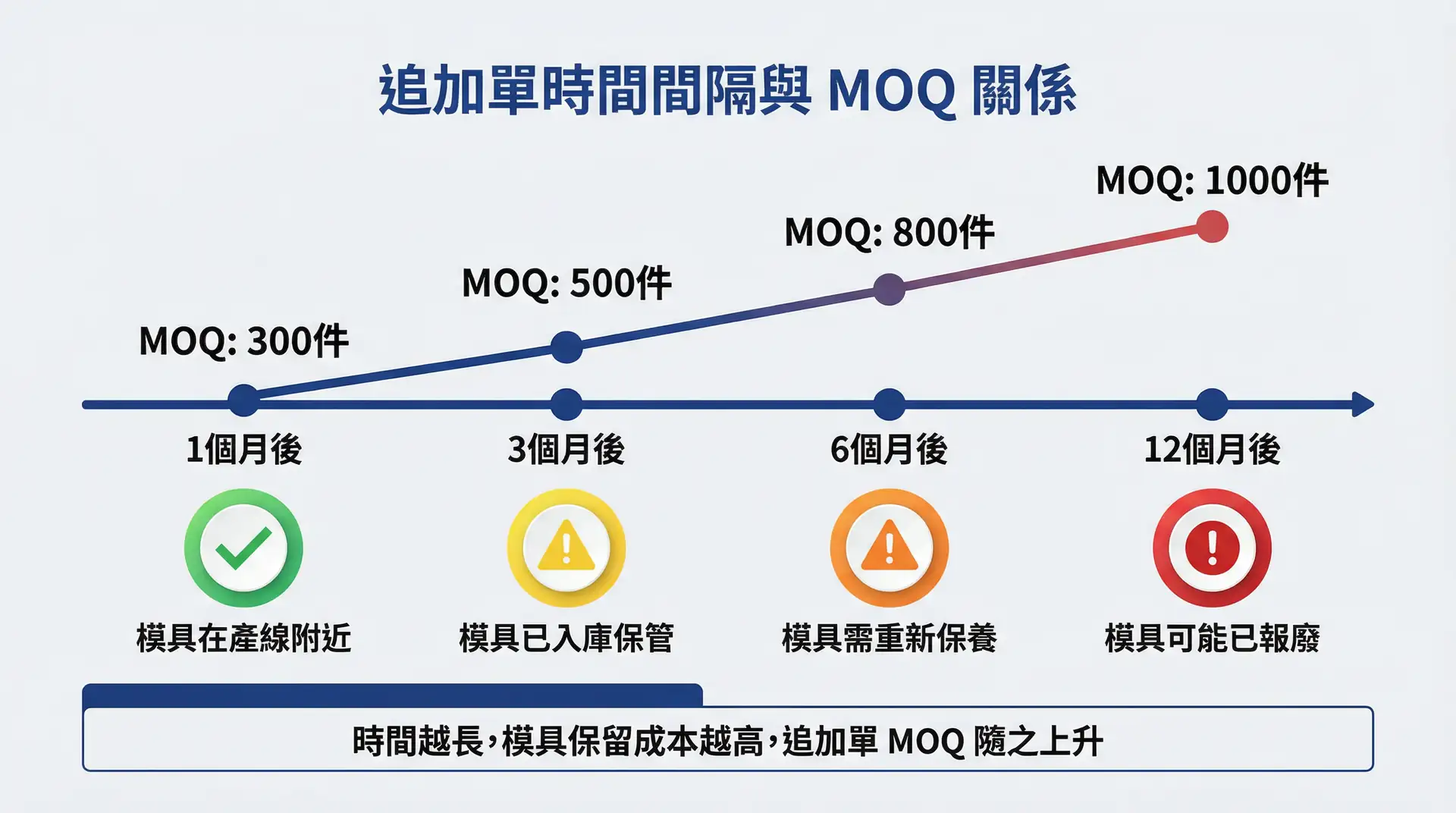

時間因素也會影響追加單的 MOQ。如果你在首單完成後的一個月內追加訂單,工廠可能願意接受較低的 MOQ,因為模具還在產線附近,保留成本較低。但如果你隔了六個月才追加,模具可能已經被移到遠端倉庫,甚至因為長期未使用而需要重新保養。這時候,追加單的 MOQ 可能會比首單後立即追加時更高,因為工廠需要攤提額外的模具重啟成本。
有些採購方會認為,既然我們已經合作過一次,工廠應該更有彈性。但實際上,合作關係帶來的彈性,通常體現在「交期優先權」或「價格優惠」上,而不是「MOQ 豁免」。一家管理良好的工廠,不會因為客戶關係而接受虧損訂單,因為這會破壞他們的成本結構,最終影響所有客戶的服務品質。
理解這些成本邏輯後,你會發現追加單 MOQ 其實是一個「產能管理的最低經濟單位」。工廠設定這個門檻,不是為了限制你的採購彈性,而是為了確保每一筆訂單都能在合理的成本結構下完成。如果你需要更靈活的追加方式,更有效的策略是在首單時就與工廠討論「追加單的預期頻率與數量」,讓工廠在模具保留與產能排程上做出更適合你需求的安排。
當你在評估供應商的追加單政策時,真正需要關注的不是「MOQ 能否再降低」,而是「這個 MOQ 是否反映了合理的成本結構」。一家願意清楚說明追加單成本組成的供應商,遠比一家為了搶單而接受不合理 MOQ 的供應商更值得長期合作。因為前者的報價是可持續的,後者則可能在後續訂單中透過其他方式(如品質妥協、交期延誤)來彌補虧損。
